راهنمای خدمت
چطور پروژهٔ آزمایش جوش را ثبت کنم؟
ثبت پروژه در ایزیاکیپ رایگان است و چند دقیقه بیشتر وقت نمیگیرد. کافی است این اطلاعات را آماده داشته باشید:
- مشخصات سازه: تناژ تقریبی اسکلت (از قرارداد اسکلتساز یا نقشهها)، تعداد طبقات و شهر پروژه.
- مرحلهٔ ساخت: اسکلت در حال اجراست یا تمام شده؟ رنگآمیزی شده یا نه؟ تست پیش از رنگ بسیار سادهتر است.
- نوع نیاز: فقط تست جوش میخواهید، یا برگه تعهد آزمایش جوش هم برای پروندهٔ نظام مهندسی لازم دارید؟
بعد از ثبت، آزمایشگاهها و متخصصین تأییدشده پیشنهادهایشان را ارسال میکنند و شما همه را یکجا در پنل خود میبینید.
پیشنهادها را چطور مقایسه کنم؟
- فقط عدد نهایی را مقایسه نکنید؛ ببینید چه تستهایی (VT، PT، MT، UT) و روی چه سهمی از اتصالات پوشش داده میشود.
- بپرسید ثبت برگه تعهد و مراجعههای مجدد پس از رفع نقص، داخل قیمت است یا جداگانه محاسبه میشود.
- سوابق کاری و نظرات کارفرمایان قبلی هر آزمایشگاه را در پروفایلش ببینید و بعد تصمیم بگیرید.
قبل از شروع کار چه بپرسم؟
- صلاحیت آزمایشگاه برای ثبت برگه تعهد در سامانهٔ خدمات مهندسی معتبر است؟
- گزارش تست به چه شکلی و در چه بازهای تحویل میشود و به کدام معیار پذیرش ارجاع میدهد؟
- اگر جوشها نقص داشتند، اصلاح و تست مجدد چطور محاسبه میشود؟
- زمان بازدیدها با برنامهٔ جوشکاری هماهنگ شده تا تستها پیش از رنگآمیزی اسکلت انجام شوند؟
دربارهٔ خدمت
آزمایش جوش (تست جوش) مجموعهای از بازرسیهای غیرمخرب است که کیفیت اتصالات جوششدهٔ اسکلت فلزی را کنترل میکند و گزارش آن به سند رسمی پروندهٔ ساختمان تبدیل میشود.
پرسش کارفرما ساده است — «جوشهای ساختمان من سالم است یا نه؟» — ولی پاسخش از نگاهکردن به ظاهر جوش به دست نمیآید. هر آزمایش سراغ عیب متفاوتی میرود، برگه تعهد جای مشخصی در پروندهٔ نظام مهندسی دارد و برآورد آزمایشگاهها هم از چند ورودی مشخص ساخته میشود — همه بدون اصطلاحات پیچیده.
آزمایش جوش دقیقاً چه چیزی را کنترل میکند؟
در اسکلت فلزی، بار طبقات از تیرها به ستونها و از ستونها به فونداسیون میرسد و مسیر این انتقال از دلِ جوشها میگذرد. یک جوش با ظاهر تمیز ممکن است در عمق خود حفره یا ذوبنشدگی داشته باشد؛ چنین اتصالی زیر بار عادی هیچ نشانهای بروز نمیدهد، ولی در زلزله دقیقاً از همانجا آسیب میبیند. کار آزمایش جوش پیداکردن همین عیبهای پنهان است، پیش از پوشیدهشدن اسکلت و وقتی اصلاحشان هنوز ساده است.
آنچه بازرس دنبالش میگردد چند دستهٔ مشخص است و دانستن نامشان کمک میکند گزارش آزمایشگاه را بفهمید:
- ترک: جدیترین عیب، چون برخلاف بقیه زیر بار و لرزش گسترش پیدا میکند.
- ذوب یا نفوذ ناقص: فلز جوش کاملاً با فلز پایه یکی نشده؛ یعنی سطح باربرِ واقعی کمتر از چیزی است که طراح فرض کرده.
- حفره و تخلخل: حبابهای گاز محبوس در جوش که مقطع مؤثر آن را کم میکنند.
- سرباره محبوس: ماندن مواد غیرفلزی میان لایههای جوش، نتیجهٔ تمیزنکردن سطح بین پاسها.
- بریدگی کنار جوش: شیاری روی فلز پایه در لبهٔ جوش که به نقطهٔ تمرکز تنش تبدیل میشود.
- ابعاد نادرست: جوشی که کوچکتر از اندازهٔ نقشه اجرا شده یا پیوستگی لازم را ندارد.
واژهٔ «غیرمخرب» (NDT) هم معنای سادهای دارد: هیچکدام از این بررسیها به سازه آسیب نمیزند؛ نه قطعهای بریده میشود و نه سوراخی ایجاد میگردد.
در کدام پروژهها سروکارتان با تست جوش میافتد؟
درخواست تست جوش معمولاً از دو جا شروع میشود: یا مهندس ناظر آن را در حین اجرای اسکلت مطالبه میکند، یا پروندهٔ ساختمان برای جلو رفتن به آن نیاز پیدا میکند. حالت اول رایجتر است — کنترل جوش ستونها، تیرها و اتصالات همگام با پیشرفت اسکلت و معمولاً در چند نوبت. حالت دوم به پروژههایی مربوط میشود که برای تشکیل پرونده یا صدور پایانکار باید برگه تعهد آزمایش جوش را از یک آزمایشگاه دارای صلاحیت ثبت کنند.
بیرون از ساختمانهای مسکونی و اداری، سوله و سازههای صنعتی گروه پرتکرار دیگری هستند؛ اتصالات آنها زیر بار جرثقیل و تجهیزات سنگین کار میکنند و خرابی جوش در آنها هم ایمنی و هم خطِ تولید را متوقف میکند. دستهٔ چهارم بناهای موجودند: پیش از تقویت سازه، اضافهکردن طبقه یا خرید ملکی با اسکلت فلزی باید بدانید جوشهای موجود در چه وضعیتیاند — و چون این بررسیها غیرمخرباند، همین را بدون هیچ آسیبی به بنا معلوم میکنند.
یک کاربرد کمتر شناختهشده هم دارد: وقتی بین کارفرما و جوشکار یا سازنده بر سر کیفیت کار اختلاف پیش میآید، گزارش آزمایشگاه معیار بیطرف داوری میشود. در ساختمانهای شهری معمولاً مهندس ناظر زمان و محدودهٔ تست را تعیین میکند؛ ولی برای شروع لازم نیست جزئیات فنی بدانید.
چهار آزمایش غیرمخرب و عیبی که هرکدام پیدا میکند
تست جوش در ساختمان تقریباً همیشه با چهار روش شناختهشده انجام میشود و تفاوتشان ساده است: سه روش سطح و نزدیک سطح را میخوانند و یکی به داخل جوش نفوذ میکند.
| نام آزمایش | چه عیبی را پیدا میکند | کجای کار استفاده میشود |
|---|---|---|
| چشمی (VT) | عیوب سطحی و ابعادی: بریدگی کنار جوش، گردهٔ ناقص، ناپیوستگی ظاهری و مغایرت با نقشه | روی همهٔ جوشها و پیش از هر تست دیگر؛ پایهٔ ثابت هر پروژه |
| مایع نافذ (PT) | ترکها و منافذ بازشده به سطح که چشم آنها را نمیبیند | نقاط محدود و مشکوک؛ جایی که امکان مغناطیسکردن قطعه نیست |
| ذرات مغناطیسی (MT) | ترک سطحی و ترک کمعمق زیر سطح در قطعات فولادی | کنترل سریع نواحی حساس و بازبینی محل جوشهای اصلاحشده |
| التراسونیک (UT) | عیوب داخلی: ذوب و نفوذ ناقص، حفره و ترک درون جوش | اتصالات نفوذی کامل و ورقهای ضخیم، مثل وصلهٔ ستونها |
سازوکارشان هم پیچیده نیست: در مایع نافذ مایعی رنگی روی جوش پاشیده میشود، در ترکهای ریز فرو میرود و پس از پاککردن سطح دوباره بیرون میزند و خط ترک را نشان میدهد. ذرات مغناطیسی با میدان مغناطیسی و پودر آهن کار میکند؛ پودر روی ترک جمع میشود و آن را نمایان میسازد. التراسونیک امواج فراصوت را به عمق میفرستد و بازتابشان عیوب درونی را روی دستگاه ثبت میکند.
نتیجهٔ تست با کدام معیار سنجیده میشود؟
اینکه کدام تست، روی چه سهمی از اتصالات و با چه معیار پذیرشی انجام شود، از نقشههای سازه و الزامات مقررات ملی ساختمان درمیآید و مهندس ناظر آن را ابلاغ میکند. گزارش آزمایشگاه هم باید به همین مراجع ارجاع بدهد؛ گزارشی که فقط بنویسد «جوشها خوب بود» سند فنی به حساب نمیآید. آزمایشگاه معتبر پیش از هر برآوردی همین اطلاعات را از شما میپرسد.

برگه تعهد و نقش آن در پروندهٔ نظام مهندسی
در بسیاری از شهرها برای تشکیل پروندهٔ ساختمان و صدور پایانکار، باید یک آزمایشگاه دارای صلاحیت مسئولیت کنترل کیفیت جوش پروژه را رسماً بپذیرد. سندی که این تعهد را ثبت میکند «برگه تعهد آزمایش جوش» نام دارد و معمولاً از طریق سامانهٔ خدمات مهندسی و کارتابل آزمایشگاه ثبت میشود — همانطور که برای آزمایش بتن و خاک هم برگهٔ مشابهی وجود دارد.
نکتهٔ مهم این است که برگه از تست جدا نیست: آزمایشگاهی که برگه را ثبت میکند باید در مراحل ساخت اسکلت تستها را هم انجام دهد. به همین دلیل بهتر است از همان ابتدا یک مجموعه هر دو کار را برعهده بگیرد.
برگه تعهد با گزارش تست فرق دارد
این دو را با هم اشتباه نگیرید: برگه در ابتدای مسیر ثبت میشود و معنایش این است که «این آزمایشگاه مسئول کنترل جوش این پروژه است»؛ گزارش تست در پایان هر نوبت صادر میشود و میگوید «این اتصالات بررسی شد و این نتیجه را داشت». پرونده برای تکمیل به هر دو نیاز دارد.
رایجترین اشتباه هم گذاشتن این کار به انتهای پروژه است. اگر اسکلت رنگآمیزی شده باشد، رنگ باید در محل هر تست پاک شود و اصلاح جوش معیوب سختتر و پرهزینهتر است؛ در بدترین حالت باید پوشش اجراشده را باز کنید تا بازرس به اتصال برسد.
مسیر کار از اولین تماس تا گزارش نهایی
از اولین تماس تا گزارشی که به پروندهٔ ساختمان میرود، کار شش مرحله دارد. اگر بدانید در هر مرحله چه چیزی از شما خواسته میشود، هماهنگی با آزمایشگاه بدون رفتوبرگشت پیش میرود:
رد شدن بخشی از جوشها در مرحلهٔ پنجم اتفاق غیرعادی نیست؛ بهتر است از ابتدا فرض کنید یک نوبت تست مجدد لازم میشود و آن را در برنامهٔ زمانی خود بگنجانید.
برآورد آزمایشگاهها بر چه چیزهایی تکیه دارد؟

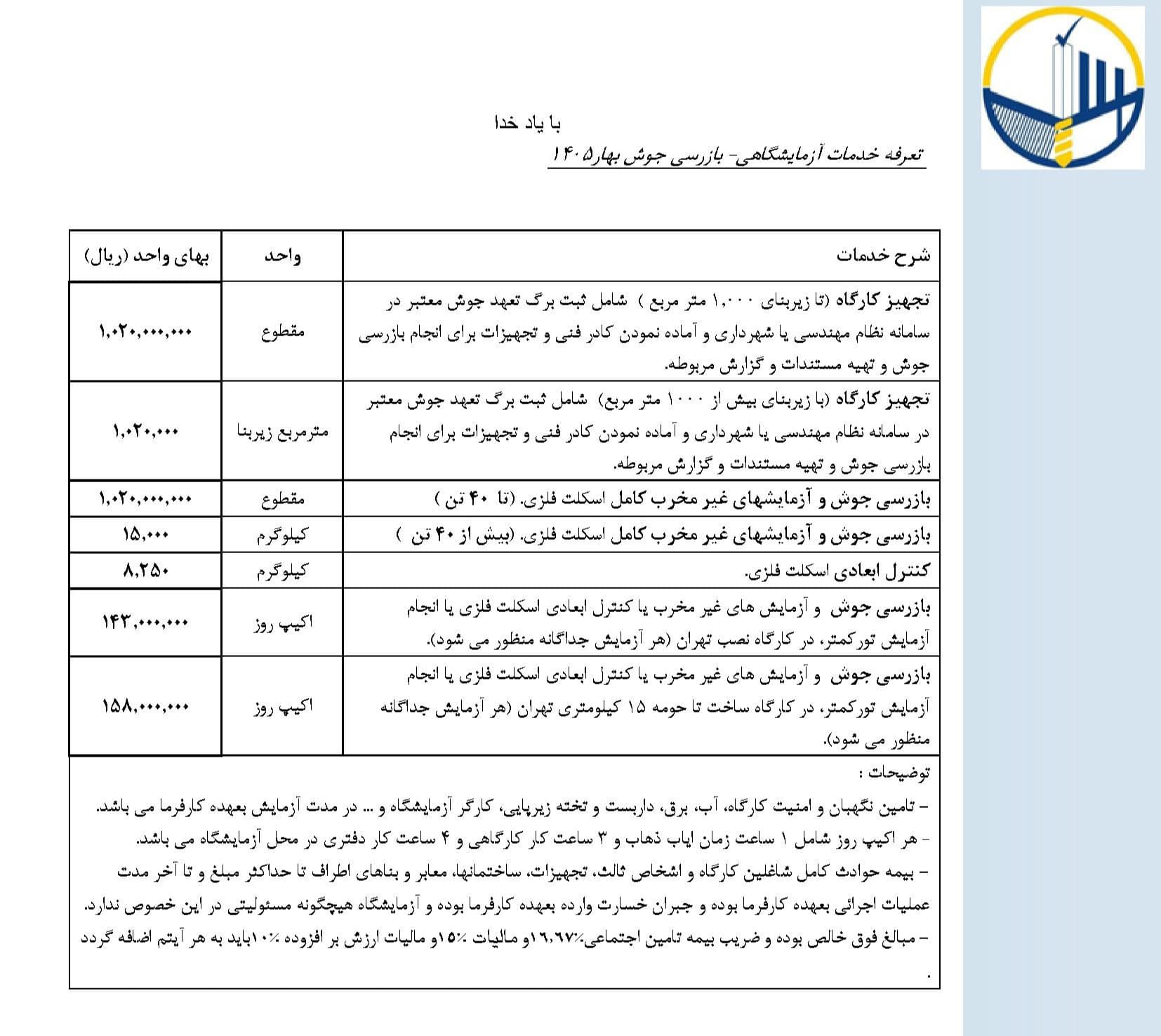

وقتی از چند آزمایشگاه برآورد میگیرید، اعداد متفاوتاند و این تفاوت معمولاً دلیل روشنی دارد. آنچه یک برآورد را میسازد اینهاست:
- تناژ اسکلت: مبنای محاسبهٔ آزمایشگاهها معمولاً وزن اسکلت است؛ هرچند در تناژهای بالا جای گفتوگو روی نرخ واحد بیشتر میشود.
- ترکیب تستها: تست چشمی پایه است؛ افزودهشدن التراسونیک یا مایع نافذ و ذرات مغناطیسی، به تناسب اتصالاتِ مشمول، برآورد را بالا میبرد.
- تعداد نوبتهای مراجعه: اسکلتی که در چند مرحله جوشکاری میشود چند نوبت بازدید میخواهد و هر مراجعهٔ اضافه اثر دارد.
- برگه تعهد و خدمات اداری: ثبت برگه و پیگیری کارتابل، خدمتی جدا از خودِ تستهاست و ممکن است جداگانه محاسبه شود.
- موقعیت و دسترسی پروژه: فاصله تا محل کار و شرایط رسیدن به اتصالات — نیاز به بالابر یا داربست برای تست در ارتفاع.
- کیفیت جوشکاری: جوشکاری تمیزتر یعنی دفعات اصلاح و تست مجدد کمتر؛ بخشی از بار مالی این خدمت به کار جوشکار شما برمیگردد.
پیش از مقایسهٔ برآوردها، از هر آزمایشگاه بپرسید عدد اعلامشده دقیقاً چه چیزی را پوشش میدهد و چه چیزی بیرون از آن مانده است — بهویژه تکلیف مراجعهٔ بعد از اصلاح و تکلیف کار اداری برگه. دو برآوردی که هرکدام فقط یک رقم کل دارند، در واقع دو چیز متفاوت را میشمارند و کنار هم گذاشتنشان نتیجهای نمیدهد.
یک نکتهٔ اجرایی هم هست که بیش از انتخاب آزمایشگاه در نتیجه اثر میگذارد: تاریخ بازدیدها را به برنامهٔ جوشکاری گره بزنید، نه به تقویم اداری پروژه. جوشی که پیش از رنگآمیزی اسکلت بازرسی شود، هم دقیقتر خوانده میشود و هم اگر ایرادی داشت اصلاحش سادهتر است.
پروژهٔ آزمایش جوش خود را ثبت کنید تا چند آزمایشگاه بر مبنای تناژ، شهر و مرحلهٔ ساخت پروژهٔ شما برآورد بدهند.
نظرات کارفرمایان
سوالات متداول
عدد ثابتی ندارد، چون برآورد معمولاً بر مبنای تناژ اسکلت محاسبه میشود و ترکیب تستها، تعداد نوبتهای مراجعه و ثبت برگه تعهد هم روی آن اثر میگذارد. برای رسیدن به عدد واقعی، پروژه را با تناژ و شهر مشخص ثبت کنید تا چند آزمایشگاه برای شرایط خود شما قیمت بدهند.
